匠心筑绿惠民生 电建治水显担当——十五里河流域治理一期工程Ⅰ标段建设纪实


发表日期:2026-10-08 作者:张玉林 田野 摄影:张玉林 【字号:大 中 小】 分享

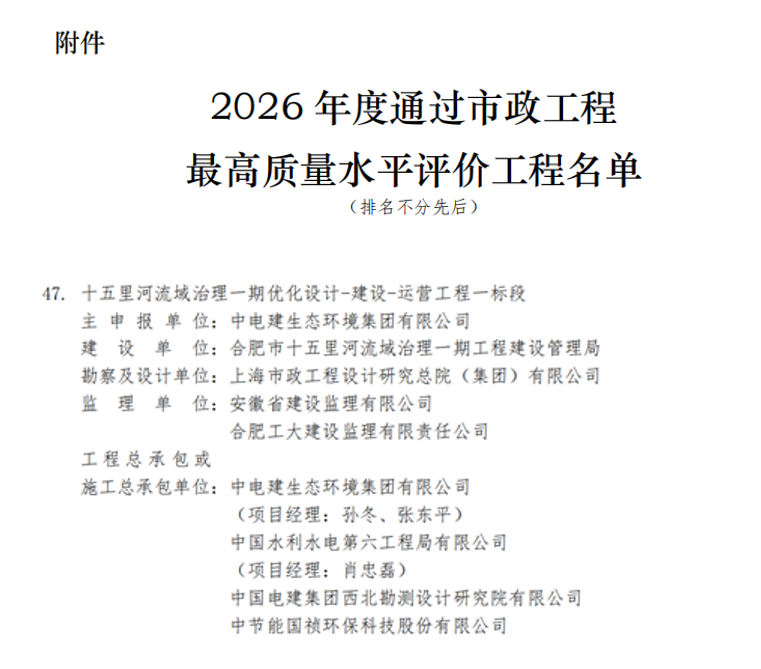

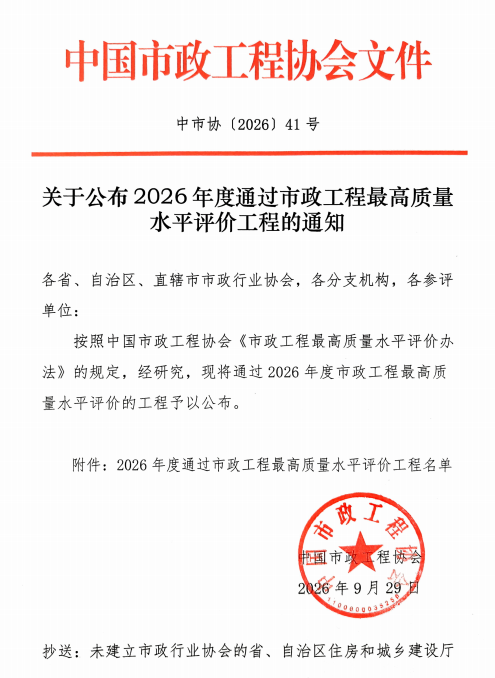

2026年9月29日,中国市政工程协会发布《关于公布2026年度通过市政工程最高质量水平评价工程的通知》,由公司牵头实施的十五里河流域治理一期优化设计-建设-运营工程一标段(以下简称:十五里河项目)成功通过“2026年度市政工程最高质量水平评价”。这是十五里河项目继荣获合肥市市政工程“庐州杯”以及“中国电建优质工程奖”后,在工程质量领域获得的又一重要肯定。“市政工程最高质量水平评价”是我国市政行业工程质量方面的最高荣誉,代表国内市政工程建设同期最高质量水准,是对项目建设质量、技术创新、综合效益的权威认可。

系统谋划 全面治理

巢湖是全国五大淡水湖之一。2011年,安徽省部分区划调整,巢湖成为合肥市的内湖。作为全国重点治理的“三湖三河”之一,巢湖治理上升到合肥创建大湖名城顶层设计的高度,也是安徽强省战略的重要议题。

十五里河作为巢湖一级支流,主河道全长22.9千米,流域面积133.2平方千米,流经合肥市蜀山、经开、包河区。在巢湖主要的九进一出河流中,十五里河单位污染负荷较大,加上城市型河流治理难度大,其国控断面在2015到2018年连续四年考核超标、水质为劣五类,2017年4月流域被省生态环境厅限批。2018年以前水质长期处于劣五类,是巢湖流域重污染河流之一、中央和省环保督察重点。

在反复研究论证的基础上,合肥市确立了“治湖先治河、治河先治污、治污先治源”的基本思路,把入湖河道列为治理重点。2018年11月30日,省政府办公厅印发《巢湖综合治理攻坚战实施方案》,将十五里河流域治理一期工程列为重点项目,要求限期完成。2021年,十五里河项目作为“巢湖流域山水工程”重点项目,成功入选国家第一批“山水林田湖草沙一体化保护和修复工程”试点。

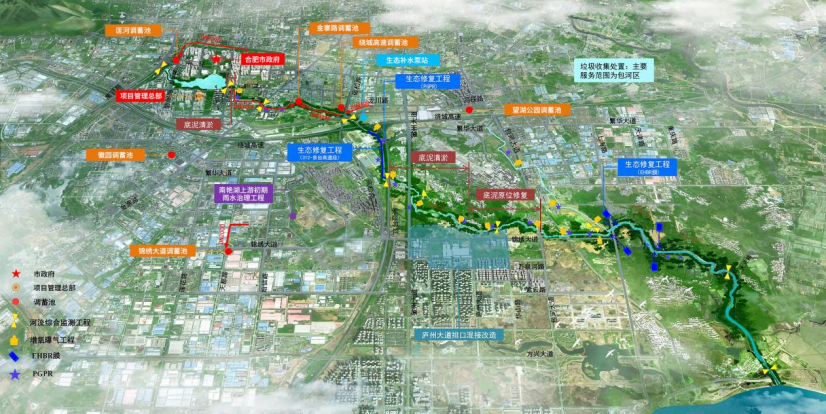

十五里河项目内容包括城市面源污染治理工程、城市点源污染治理工程、河流生态补水工程、河流水质修复工程、河流生态缓冲带工程、河流生态修复工程、内源污染治理工程、河流综合监测工程等8个类别的工程项目,涉及金寨路、匡河、绕城高速、望湖公园、徽园和锦绣大道处6个初期雨水调蓄工程、南艳湖上游初期雨水治理工程、垃圾收集处置及河道保洁工程、管网混接调查与改造工程、生态补水工程、增氧曝气工程、水体生态修复工程、河道底泥治理工程、河流综合监测工程等16个子项及课题研究。工程总调蓄规模16.3万立方米,处理规模5万立方米/天,补水规模10万立方米/天。

顽强拼搏 精心施工

十五里河项目于2019年11月25日中标。同年11月29日,南艳湖子项开工;2020年6月,其他子项全面开工。工程点多面广、时间紧、任务重,要求高、压力大。

开工以来,公司坚持“高标准、高质量、高水平”的建设理念,组建精干力量,以开工即是决战的姿态抢抓进度,重点落实“五要”抢工措施:向人力资源要进度,高峰时,工地施工人员近2千人;向机械设备要进度,高峰时,日投入大型机械设备200多台套;向时间要进度,督促施工单位适时加班加点、关键节点实行24小时轮班作业;向科学管理要进度,精心优化组合、平行作业,交叉推进;向技术措施要进度,重点采取技术措施,科学压缩混凝土待强时间等。

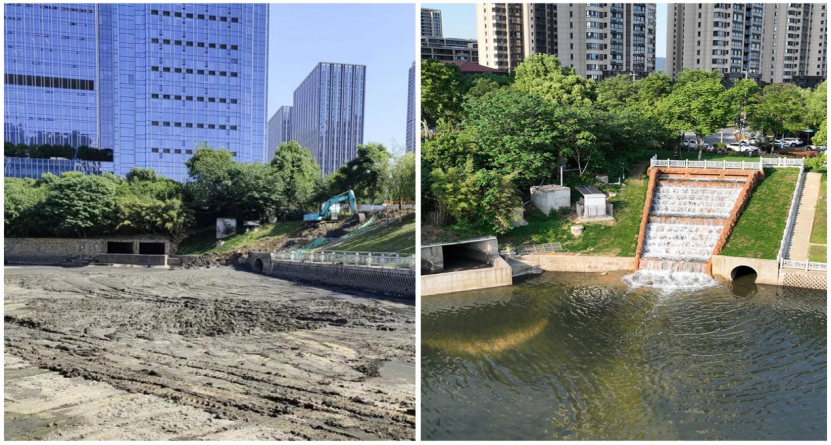

建设过程中,建设者们千方百计加快施工进度,打赢了抢抓工期的“三场硬仗”:2021年春节前6个调蓄池50多万立方米土方外运、2021年国庆节前6个调蓄池全面封顶、2022年底20多公里顶管全面完成,为本工程按时完成任务奠定了基础。到2023年6月,全部工程建设任务基本完成,提前实现环保督察目标。

百年大计,质量第一。本工程有100多个沉井、近20公里地下管网、10公里多地下工艺管道以及6个调蓄池建筑物,工程全面施工时安全隐患多,质量管理和安全工作任务十分繁重。各参建单位以“百年大计,质量第一”为目标,狠抓质量、安全管理,实现了工程全工期无质量、安全事故目标,工程先后荣获合肥市市政工程庐州杯奖、安徽市政工程优质奖、中国电建优质工程奖、全国市政工程最高质量评价。

狠抓运营 初显成效

2023年8月1日项目正式运营后,工程充分发挥初期雨水截蓄、污染削减以及生态修复效能,帮助十五里河流域水环境持续向好,入巢湖水质稳定达到地表水Ⅲ类标准。

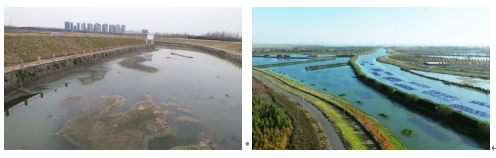

在水资源方面,项目建成了生态补水子项工程,该子项工程通过泵站和地下管道,把胡大郢污水处理厂尾水分别送至天鹅湖坝下、六十四中补水口,设计每天补水约10万立方米。同时,通过金寨路处调蓄站每年可原位处理初期雨水200多万立方米达标后入河,可有效补充十五里河生态基流。项目投入运营以来,截至2026年6月,生态补水工程累计补水7319.61万立方米,金寨路处初期雨水调蓄工程累计就地处理初期雨水552.07万立方米。目前,十五里河流域生态补水从天鹅湖坝下源源流淌,为十五里河提供了稳定的清洁水源,保障了“有河有水”的状态。

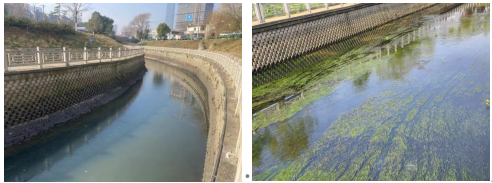

在水环境上,项目建成了10个子项工程,特别是六座城市初期雨水调蓄工程(总调蓄规模16.3万立方米)。2023年8月1日至2026年6月期间,累计削减COD约398.65吨、氨氮84.49吨、总磷15.86吨,有效控制了入河污染物总量。十五里河国控断面氨氮浓度与运营前同期相比,在日降雨量超过5mm天数增加57.9%的情况下,平均每天降雨影响的超标时长缩短43.2%,最大汛期污染强度下降15.4%,污染周期明显缩短且汛期污染强度下降,“减量削峰”作用显著,有效改善了十五里河的入湖水质。

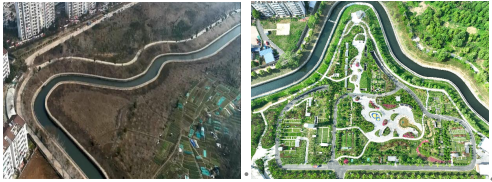

在水生态上,项目通过种植水生植物,净化水质、修复水体生态。2023年,沉水植物种植验收面积2.41万平方米,超过了“巢湖山水工程”设定的2万平方米目标,现已蔓延生长至3.2万平方米,“水下森林”已然成型,形成了“有鱼有草”的水生生态系统,水质净化效果显著,并将作为种子库,持续为十五里河沉水植物自然恢复提供种子资源。在生物多样性方面,与2015年相比,底栖生物群落结构发生明显变化,优势种由耐污型物种(霍甫水丝蚓等)向高水质要求的物种(铜锈环棱螺、梨形环棱螺等)转变。2023-2024年十五里河调查结果显示,河段内分布有杂食性、肉食性和滤食性鱼类,群落结构较为完整,表明工程实施后河流食物链修复成效良好。

回望漫漫奋斗历程,电建人凝心实干,倾力将十五里河打造为生态之河、美丽之河、惠民之河。这一生态治理实践,既为擦亮“合肥最好名片”提供了生动样板,也为实现巢湖生态良性循环、促进人水和谐、推进生态文明建设奠定了坚实基础。征程未有穷期,公司将始终坚守绿色发展方向,扛牢生态保护责任,持续绘就人水和谐的生态画卷。
